Обзор со стройплощадки ЖК RiverStone

Обзор со стройплощадки ЖК RiverStone
Столичный ЖК RiverStone строят в Дарницком районе, в 10-ти минутах ходьбы от станции метро «Осокорки», по адресу: Днепровская набережная, 14.

Порталу Domik.ua стало известно о состоянии работ на стройплощадке ЖК RiverStone. По словам застройщика, строительство дома № 8 будет завершено в III квартале 2020 года, дома № 9 – в IV квартале 2021года.

Так, на момент 6 марта 2020 года состоние строительных работ в доме № 8 было следующим (в скобках указан процент выполнения):

  • устройство внутренних инженерных сетей водопровода, отопления и канализация (90%);
  • устройство фасадов с 4-го по 23-й этажи (95%);
  • штукатурные работы на этажах 3-15 и 17-22 (100%);
  • устройство цементно-песчаной стяжки в подвале, а также на этажах 1-11, 13-15, 17-21 (100%);
  • кровельные работы (70%);
  • отделка пола плиткой в местах общего пользования (далее – МОП) на этажах 4-15 и 17-19- (90%);
  • электромонтажные работы: освещение МОП, ввод в квартиры, система пожарооповещения (90%);
  • работы по монтажу системы контроля доступа (70%);
  • монтаж лифтового оборудования пожарного, грузового и пассажирского лифтов (100%);
  • утепление холодных переходов со 2-го по 15-й этажи (70%);
  • устройство подвесных потолков в МОП на этажах 3-15, 17-19 (75%);
  • монтаж квартирных и технических дверей с 3-го по 15-й и с 17-го по 19-й этажи (100%);
  • монтаж индивидуального теплового поста (100%);
  • подключение к дому наружных инженерных коммуникаций (водопровода, канализации, в том числе ливневой (90%).

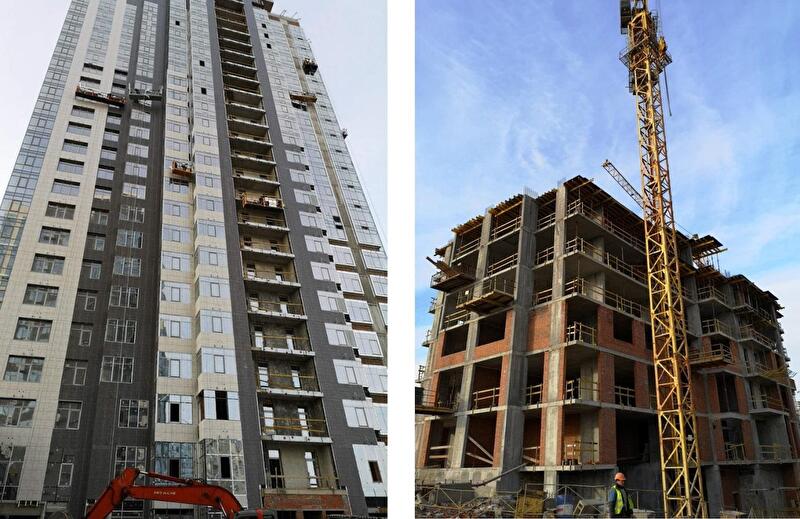

Строительные работы на площадке ЖК RiverStone

В паркинге на 90% выполнены сантехнические , а также работы по устройству систем дымоудаления, вентиляции и системы пожаротушения. На 70% проведено утепление фасадов.

В пристроенном торгово-офисном блоке, на этажах 1 и 2, в полном объеме выполнена кирпичная кладка. На 30% осуществлено  устройство фасадов, на 50 – кровли.

В доме № 9 ЖК RiverStone в полном объеме выполнено устройство монолитного каркаса подвала, а также этажей 1-5, на 6-м работы выполнены на 50%. Устройство кирпичной кладки в подвальном помещении и на этажах 1-2 проведено на 90%.

В паркинге № 5 на 60% выполнено устройство монолитного ростверка, на 50 – силовой плиты пола и вертикальных элементов, на 30 – устройство плиты перекрытия над паркингом.

ЖК RiverStone  предлагает квартиры площадью от 58 до 130 кв.м. Узнать о наличии и стоимости квартир в комплексе можно в отделе продаж по телефону: +38 (044) 492 69 51.

Узнать о других преимуществах объекта, а также пообщаться с инвесторами можно на форуме ЖК RiverStone.

Новость от ЖК RiverStone

Оцените статью
0 голосов

Читайте также

Инвестиции в свое будущее с безопасным ЖК DELREY

Инвестиции в свое будущее с безопасным ЖК DELREY

Безопасность и Комфорт: Почему следует обратить внимание именно на ЖК DELREY?

Безопасность и Комфорт: Почему следует обратить внимание именно на ЖК DELREY?

Специальное предложение на квартиры бизнес-класса в ЖК DELREY

Специальное предложение на квартиры бизнес-класса в ЖК DELREY

Поделитесь вашим мнением
0 комментариев
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
+34624407828xxxx
