Отчет о динамике строительных работ в ЖК «Старт»
Компания bUd development опубликовала отчет о ходе строительства жилого комплекса «Старт». Как стало известно Domik.ua, в ноябре 2020 года выполнен следующий объем работ (перечень ниже).
Point 1.1:
- завершено устройство вертикальных элементов и плиты перекрытия 26-го этажа;
- проводится устройство кирпичной кладки на уровне 24-го этажа;
- проводится монтаж окон;
- прокладывают внутренние инженерные сети;
- проводятся внутренние отделочные работы;
- начата отделка фасадов.

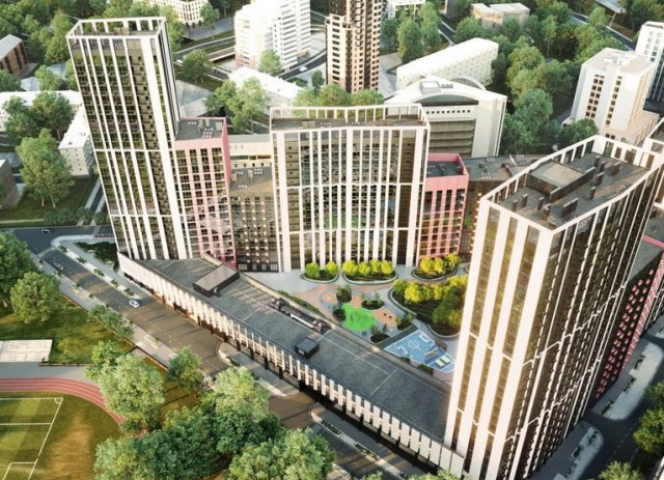

Секции ЖК «Старт»
Point 1.2 и 1.3
- проводится устройство кирпичной кладки на последних этажах;
- продолжается монтаж окон и прокладывание внутренних инженерных сетей;
- проводятся внутренние отделочные работы;
- монтируют лифтовое оборудование;
- начата отделка фасадов.
Монтаж окон в ЖК «Старт»
Point 1.4
- проводится устройство кирпичной кладки на последних этажах;
- завершается монтаж окон и прокладывание внутренних инженерных сетей;
- проводятся внутренние отделочные работы;
- монтируют лифтовое оборудование;
- проводится отделка фасадов.
В Point 2.1 ЖК «Старт» специалисты работают над устройством вертикальных элементов на уровне 17-го этажа, а также над кирпичной кладкой, которая ведется на уровне 12-го этажа.
Аналогичные работы, только на уровнях 17-го и 12-го этажей соответственно, проводятся в Point 2.2.
В Point 2.3 обустраивают вертикальные элементы на 17-м, а кирпичную кладку – на 10-м этажах.
Кроме этого, рабочие занимаются обустройством фундаментной плиты детского сада и паркинга. Проводится устройство вертикальных элементов 1-го этажа паркинга ТРЦ.
Узнать, какие квартиры представлены в продаже и какова их стоимость можно в отделе продаж по телефону: +38 (044) 290 73 28.
Обсудить проект с инвесторами можно на форуме ЖК «Старт».
Новость от компании bUd development
